内容概要
预制混凝土构件的吊装作业在整个装配式建筑施工过程中起到了混凝土构件起吊、就位、调整的作用,完成预制混凝土构件的临时就位工序,因此在本章节中针对预制混凝土构件吊装作业进行详细阐述与讲解,分为常用起重机械的种类与特点、吊装机具的种类与选用、预制混凝土墙板的吊装作业、预制混凝土楼板的吊装作业、预制混凝土梁的吊装作业、预制混凝土楼梯的吊装作业、其他预制混凝土构件吊装作业等篇章。本章节内容首先对预制混凝土构件吊装作业前期的设备用具选择配对进行说明,并作出规定;其次对不同种类预制混凝土构件的吊装流程、吊装操作方法、临时固定设施、注意要点等方面进行全面讲解。
3.5 预制混凝土梁的吊装作业

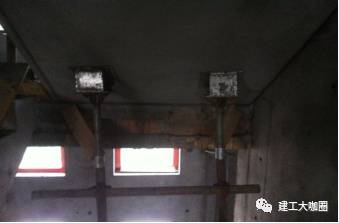

3.5.1预制混凝土梁吊装施工流程(图3-27)
图3-27预制混凝土梁施工流程
3.5.2施工前期准备工作
(1)检查支撑架是否备妥,顶部高程是否正确。
(2)对大梁钢筋、小梁接合键槽位置、方向、编号进行检查。
(3)若已知柱头高程误差超过容许值,安装前应于柱头粘贴软性垫片调整高差。
(4)应按原设计规定的吊点起吊,并备妥工具。
(5)上层主筋若已知穿越错误,应于吊装前将钢筋更正。
(6)确认预制构件深化图中的预制梁吊装顺序图。
(7)主次梁吊装过程中邻近的大小梁安装完成,即需要设置施工安全网以保障工人安全。
3.5.3预制混凝土梁吊装过程
1)主次梁方向、编号、上层主筋确认
(1)梁进场检查项目:进货时有无严重缺损或缺角、箍筋外保护层与梁箍直线度确认、穿梁开孔确认。
(2)吊装前需做主梁钢筋、方向、编号检查。
图3-28预制混凝土梁吊装顺序编号
2)主次梁上测设次梁位置样板线
主梁吊装前,需表示出次梁安装基准线,作为次梁吊装定位的依据。
3)主梁起吊安装
柱头高程误差超过容许值,若柱头高程太低,则于吊装主梁前应于柱头置放铁片调整高差;若柱头高程太高,则于吊装主梁前须先将柱头修正至设计标高。
图3-29预制混凝土梁吊装
4)柱头位置、梁中部标高调节
吊装后需派一组人调整支撑架架顶高程,使柱头位置、梁中标高一致及水平。
5)两向主梁安装后吊装次梁
次梁吊装须待两向主梁吊装完成后才能进行,吊装前须检查好主梁吊装顺序,确保主梁上下部钢筋位置,然后安装次梁。
图3-30主次梁吊装完成
3.6 预制混凝土楼梯的吊装作业
3.6.1预制混凝土楼梯的吊装过程
施工前,先搭设楼梯梁(平台板)支撑排架,按施工标高控制高度,并按先梯梁后楼梯(板)的顺序进行。楼梯与梯梁搁置前,应先在楼梯L型支座内铺砂浆,采用软坐灰方式。
图3-31预制混凝土楼梯支撑体系
当预制楼梯两端有出筋时,吊装时使用手拉葫芦,调节楼梯上下两端的相对标高,便于安装。
图3-32预制混凝土楼梯吊装
预制楼梯与现浇梁或板之间采用预埋件焊接连接方式时,应先施工现浇梁或板,再搁置预制楼梯进行焊接连接。
注:以上素材版权归上海建峰学院和上海建工二建集团所有
